延深作業規程
工作面概況
吉新煤礦原主斜井為箕斗提升,其斜井沿煤層布置,斜井上部坡度為37-40度,下部為17-20度,擴建后的礦井采用皮帶運輸,根據設計,新主斜井井口后移將原老井筒斜井37-40度坡度段甩掉,新掘主斜井200米段為19度,并與下部原井筒17-20度段斜井貫通。現在下部擴幫、挑頂230米已完成,為長遠著想,為了以后礦井的發展,430米往下繼續延深,以滿足以后礦井建設需求。
430米往下延深段,根據設計要求,井筒方位角與原井筒新掘井筒方位角67o28′25〞一致。坡度為18度,變坡點以933水平煤倉底版為準。往下延深段巷道斷面變小,延深長度為150米,掘進斷面為半圓拱形,S掘=8m2,掘進巷道采用錨噴支護。
(二)、地質及水文情況
430米往下延深段基本上為全巖石。瓦斯二氧化碳涌出量經哈煤集團通風實驗室2004年鑒定為:礦井瓦斯最大絕對涌出量為0.54m3/min,,二氧化碳最大絕對涌出量為0.72m3/min,礦井瓦斯最大相對涌出量為3.29m3/t,二氧化碳最大相對涌出量為4.39 m3/t,屬低瓦斯礦井,煤層有自燃傾向性,發火期為3—6個月,煤塵具有爆炸性。
由于水文地質資料不全,在開采過程中,積累水文地質資料欠缺,因此在掘進過程中,必須先探后掘。在掘進過程中應注意工作面水文變化,發現問題及時處理和報告。
三、巷道形狀及支護形式
1、巷道形狀:掘進斷面為半圓拱形。
2、斷面尺寸: S掘=8m2。巷道凈寬3.00米,巷道凈寬2.70米。
3、支護形式:錨噴支護。
4、材料規格:錨桿規格為18x1800mm樹脂錨桿。錨固劑規格為?23x350
5、噴漿注意事項:
噴漿時在井下設置料場及噴漿站,通過輸料管輸至工作面,噴漿時采用D2-5型噴漿機一臺輸料管采用直徑76毫米焊管,噴時厚度為120毫米拌料配合比水泥:砂:石子為1:2:2.8(重量比)水泥采用DO32.5Q普通硅酸鹽水泥,砂子為中粗砂石子粒徑為5毫米,水灰比控制在0.45,速凝劑摻量為水泥用量的3-5%,噴漿時開機必須先開水后開風,再送電,最后上料。停機時要先停料,后停電,再關風,最后停水。每天必須首先對當天的祼巖進行封閉初噴,一般初噴厚度不小于30-50毫米保證工作面錨桿不失效,噴漿手噴漿時,噴頭出口距噴漿面距離控制在1-1.5米之內,以減少回彈,噴頭以螺旋式軌跡轉動,拌合料要隨拌隨用,砼料在地面料場由人工拌合,下至井下噴漿機處,砼料存放時間不超過24小時(不摻速凝劑),拌合料噴漿完后,要清理干凈噴漿機周圍。

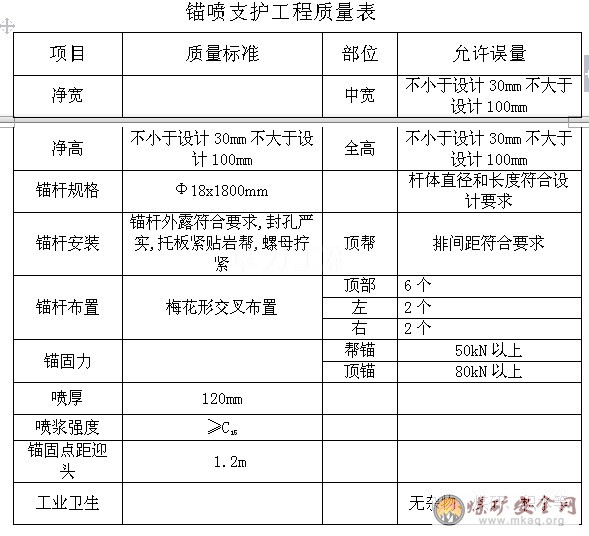

支護斷面圖
四、爆破說明

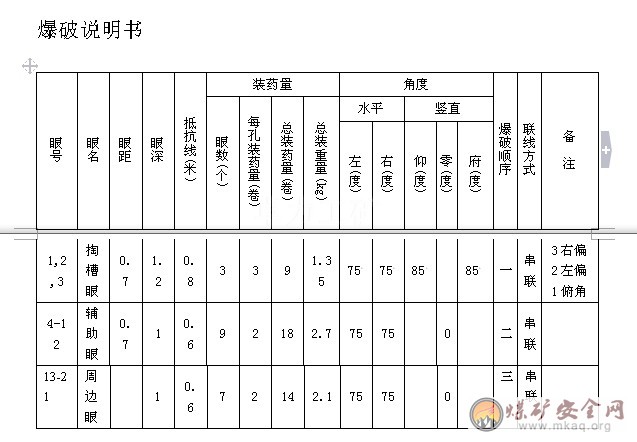

1)、炮眼布置圖
四、掘進施工工藝:鉆眼爆破法配合人工裝車。礦車裝煤為1.5立方。
1、炮眼布置
采用楔形掏槽,眼深1.2米,輔助眼、周邊眼爆破成巷,深度1米。
2、打眼:采用ZY24型氣腿式鑿巖機,按跑眼布置圖要求布眼,打眼前必須人工延長中腰線,以符合炮眼布置要求,先打掏槽眼,其次輔助眼,再而周邊眼。
3、裝藥放炮:裝藥放炮工按作業規程規定爆破參數進行裝藥檢查,放炮時先放掏槽眼,其次輔助眼,再而周邊眼,巷道成形規整,不得出現超挖欠挖現象。
五、掘進作業工作面所需風量計算:
1、按二氧化碳涌出量計算:
Q=100×Q絕×KCO2
=100×0.72×1.5
=108m3/min
=1.8 m3/s
式中:Q—掘進工作面需風量
Q絕—掘進工作面二氧化碳絕對涌出量0.72m3/min
KCH4—掘進工作面中沼氣涌出不均衡系數取1.5
2、按人數計算:
Q=4N
=4×6
=24 m3/min
=0.4m3/s
式中:Q—掘進工作面需風量
N—掘進工作面同時工作最多人數取6人。
3、按掘進工作面一次爆破使用的最大炸藥量計算:
Q掘=25A
=25×2.7
=67.5 m3/min
=1.1 m3/s
25—每分鐘kg炸藥消耗的新鮮風量m3/s;
2.7—工作面一次爆破的最大炸藥用量kg;
4、按溫度計算
Q=60XV系XS系
=60X0.3X8
=144 m3/min
=2.4 m3/s因工作面最高溫度為17度,故適宜風速V系取0.3m/s
S系掘進工作面平均斷面積8 m3
5、按局部通風機實際吸風量計算
井下掘進工作面的掘進距離長,選一臺YBT-5.5*2型局扇做掘進工作面局部供風,實際吸風量取3m3/s,Q掘=180 m3/min
6、按風速進行驗算
掘進工作面計算結果選最大值即
Q掘=180 m3/min=3 m3/s
按最低風速驗算
Q煤≥15×S掘
≥15×8
≥120 m3/min=2 m3/s
式中S掘進工作面平均斷面積8m3
按最高風速驗算工作面最大風量為
Q煤≤240×S掘
Q=240×8=1920 m3/min=32 m3/s
按照計算符合要求
即:32 m3/s>3 m3/s>2 m3/s
故風機選用YBT-5.5*2局扇滿足掘進風量要求。
風機安裝地點及通風系統圖(附后)。
六、排水、防塵、運輸及供電系統
1、排水:工作面—車場水倉—地面
2、防塵:地面供水管路—主斜井—工作面
3、運輸:
延深段提升運輸采用1.5m3“U”型礦車,運輸線路在現有鋪好的永久道至933水平往下鋪一趟臨時軌道延深至掘進工作面。
4、供電路線:地面—主斜井—延深工作面。
七、鑿巖方法及組織:
?、?、施工執行三八制每班 4個人,瓦檢工1人,隊長1人。
?、?、采用全斷面一次打眼分次裝藥爆破的組織形式。
?、恰⒐ぷ髅娌捎肸Y24型氣腿式鑿巖機,使用1.0米螺旋鉆桿,煤鉆頭直徑42mm。
Copyright © 2015-2023 zjatl.cn 濟寧卓力工礦設備有限公司 版權所有 魯ICP備13002216號-1 XML地圖
